成都烟囱拆除有多少办法之人工拆除烟筒
一.工程概述:
一座高度约为40米(口径约为米左右)的砖烟囱,现需进行人工拆除。根据贵方技术人员情况的了解,特提出以下施工方案,请贵单位领导及技术人员参考。
二、烟囱拆除施工工序:
烟囱拆除施工前工作流程的熟悉→准备好工具和材料→施工中安全防护措施→烟囱人工拆除工艺→施工后清理现场.
三、烟囱拆除施工技术措施:
1、本工程采用人工机械拆除砖烟囱。
2、采用电动空压机和千斤顶及撬杠、大锤进行拆除砖烟囱。
四、烟囱拆除施工要求与标准:

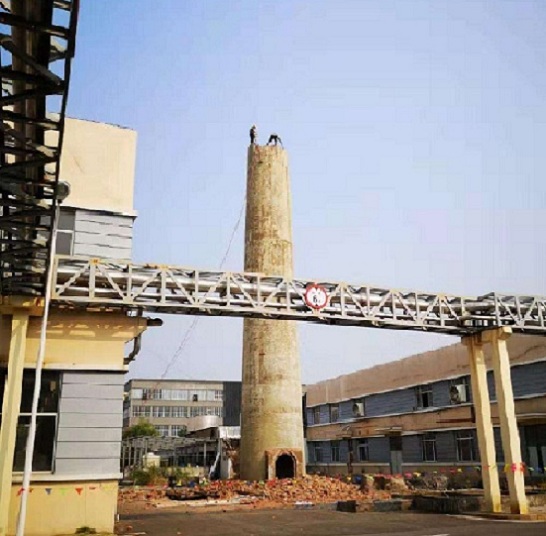

1、施工人员攀爬烟囱筒身外壁钢爬梯时,因烟囱长期没有维修和腐蚀,烟囱外壁钢爬梯腐蚀严重,攀爬时,施工人员必须带好安全带,对每个钢爬梯,先进行检查、摇动、试拉确定完好时,方可攀爬。施工人员爬到烟囱顶口时带好安全带,在烟囱顶口横放一块木板(模板长度伸出烟囱顶口10cm、宽度为30cm、厚度为4cm)。施工人员站在木板与顶口上,进行烟囱拆除。
2、烟囱上部钢爬梯腐蚀严重、及烟囱顶部裂缝严重时,在烟囱顶部竖一根φ8cm,长度为6m的钢管,其伸出烟囱顶口~2m,钢管顶部焊接φ18元钢的S钩,钢管在烟囱外壁的钢爬梯上固定牢(固定钢管时、钢管在烟囱顶部外壁钢爬梯上,向下4~,分别在烟囱外壁钢爬梯上进行分点固定牢、确保固定点6~8点)。施工人员站在烟囱顶口上,同时把安全保险带牢固扣在钢管顶部S钩上,保险带长度在左右。戴好保险带后,进行烟囱拆除。

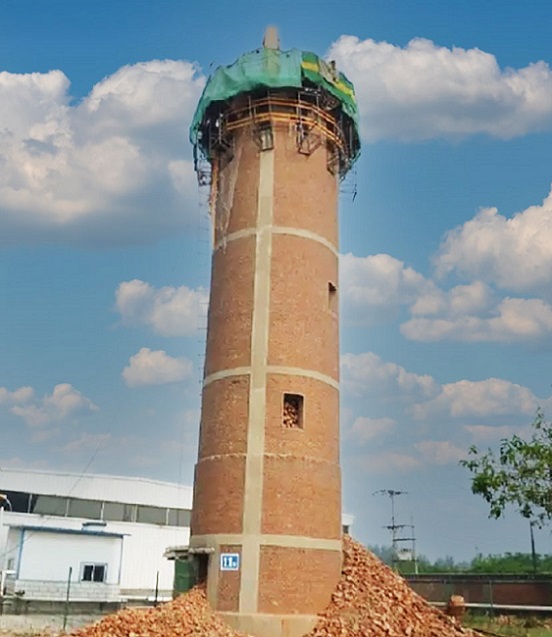

3、烟囱如有部位严重裂缝时(防止烟囱裂缝处向外崩裂或大块的向下倒塌等)。拆除前必须先进行在烟囱裂缝处加包箍,加几道包箍?要根据烟囱裂缝程度而定。包箍加固后,才能进行人工拆除烟囱,烟囱拆除到包箍处,把包箍取下,确保烟囱安全拆除。

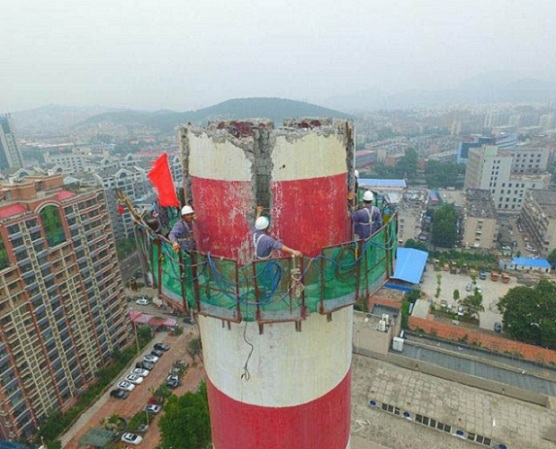

4、烟囱拆除时,用电动空太机打开烟囱顶部的缺口,缺口的深度在40~50cm,打开缺口后,采用千斤顶进行外顶,直至烟囱顶动身为止,再用撬杠和大锤进行拆除。

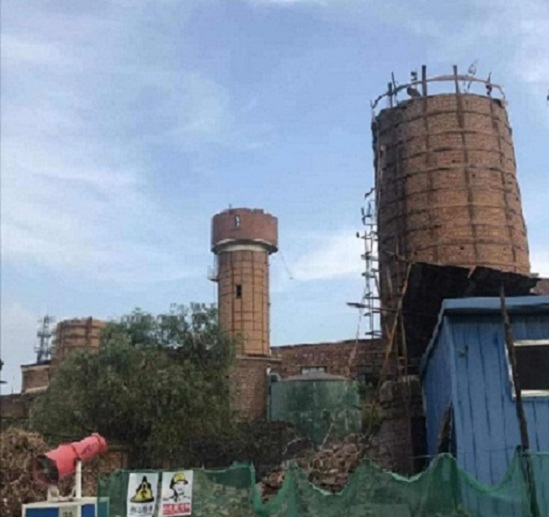

5、为确保施工安全,根据烟囱现场,烟囱底部有障碍物(如房屋、机械设备等),先把房屋、设备进行防护(用竹篱笆或钢管、安全网之类的进行防护),防护好后、进行烟囱拆除、拆除时、把有房屋、机械设备的部位的砖块,下到烟囱筒壁内或移到其他方向下到地面、把大的砖块改成小的砖块,砖块最大不得超过15cm~20cm。(防止砖渣四处崩溅),在烟囱顶部处把砖渣下到烟囱筒壁内,烟囱拆除到20m时,砖渣才能从烟囱外壁下到地面(烟囱拆下来的废砖渣,下到地面,再下到地面时,首先看好下面障碍物和行人等。正常崩溅不超过烟囱周围3~5m ).
6、烟囱废砖渣运输:烟囱拆除到一半后,废砖渣进行外运,在旧砖渣外运时,为确保安全,烟囱拆除施工人员必须停止烟囱拆除,防止烟囱拆除下来旧砖渣向外崩溅。
五、施工安全措施
1、本次施工为高空构筑物拆除,采用特种高空无脚手架作业方法。保险带要求能承受500kg的重力。
2、进行施工前,首先划设好安全施工区域,在烟囱四周用围栏或用醒目安全标志的绳索、围设好安全施工区域,设立多块“高空作业”警示牌,未经许可非施工人员严禁进行施工现场,由地面安全员监护防范。
3、此工程工作人员,必须戴安全帽。登高人员必须持《高空作业证》(施工人员进行人身保险),操作时采用双保险。施工作业期间,不允许酒后作业,精神不佳时,立即停止作业,禁止攀高。合理安排作业时间,保证有充分的休息时间。在施工过程中,如发生所有安全事故均由我公司承担。
4、进入厂区遵守厂纪和贵厂的有关安全规章制度,不准随便触摸机械和设备等。
六、烟囱拆除施工组织:
1、本工程由江苏三里港高空建筑防腐有限公司承包。实行项目工程经理制。
2、工程执行:由江公司委派有登高操作证件的专业人员组成施工队伍施工。
3、定期向贵单位主管负责人汇报施工情况及进度。
4、定期接受贵单位组织的质量监督验收组,验收监督和安全检查。
七、本次工程总投入人数为3~4人。
八、烟囱拆除施工工期及验收:
1、烟囱拆除施工工期根据厂方要求确定(正常为16个晴天)。
2、烟囱拆除施工验收工程按规定标准施工,工程全部结束由甲乙双方联合组织验收,经甲方验收认可合格后为工程全部竣工。
- 2024-05-30新余烟囱拆除公司:丰富经验,高超技术,优质服务
- 2024-05-30锡林郭勒盟烟囱拆除公司:技术超前,优选企业
- 2024-05-27辽源烟囱拆除公司:专业安全双保障,优质服务让您无忧
- 2024-05-27连云港烟囱拆除公司:专业拆除,安全可靠
- 2024-05-23昆明烟囱拆除公司:绿色拆除,精心打造美好环境
- 2024-05-23自贡烟囱拆除公司:绿色拆除,环保与安全并重
