福州烟囱拆除-福建烟囱人工拆除新闻报道

发布日期:2021-02-09    人气:347    栏目:技术中心

福州烟囱拆除-福建烟囱人工拆除新闻报道

21日下午,记者来到开源集团,了解到负责拆除大烟囱的青岛城建集团工作人员已到位,正在焊接用于搭建施工平台的铁架子。工作人员告诉记者,此次拆除烟囱采用“零敲碎打”法,20名工人轮班上到烟囱顶部,使用风镐、水钻等工具,将烟囱切割成小块,从烟囱内部丢下来,再将建筑垃圾清运出去,工期共计50天。按要求,4月26日就要具备拆除烟囱的能力,等大烟囱完全停止使用,28日就能动工拆除了。福州烟囱拆除-福建烟囱人工拆除新闻报道

    在福州路,记者看到大烟囱还在雨中吐着白烟。开源集团东部热力公司的总经理陈斌介绍说,虽然供热结束了,但目前他们还要为周边一些酒店、写字楼供应蒸汽和热水,只有替代工程调试完毕正式开始运行后,锅炉才能熄火,大烟囱也就彻底“退休”了。

为什么放弃爆破法

    福州路大烟囱为什么不能爆破拆除呢?市公安局爆破协会王会长告诉记者,福州路是本市一条交通要道,周边建筑密集,而且多为商业楼和住宅楼,如丝绸大厦等。大烟囱与周围大楼距离很近,最远处不过60米,最近处只有25米,而大烟囱高达120米。另外,烟囱本身非常坚固,考虑到烟囱的高度和爆破拆除时产生的冲击力,即使采用分段定向爆破,难度也非常大。陈斌总经理告诉记者,与定向爆破拆除相比,人工“零敲碎打”拆除烟囱,工期会大大延长。但为了确保拆除质量和安全,青岛开源集团出资150万元,公开向社会招标人工拆除,最后确定由青岛城建集团负责拆除工程。

施工平台开始搭建;福州烟囱拆除-福建烟囱人工拆除新闻报道

    21日下午,记者在现场看到待拆的大烟囱顶部已经挂上了红旗,还搭起了架子,两条长长的绳子从顶端垂下来。走近大烟囱,记者看到烟囱下方堆了很多脚手架,一些工人正在室内焊接铁架。

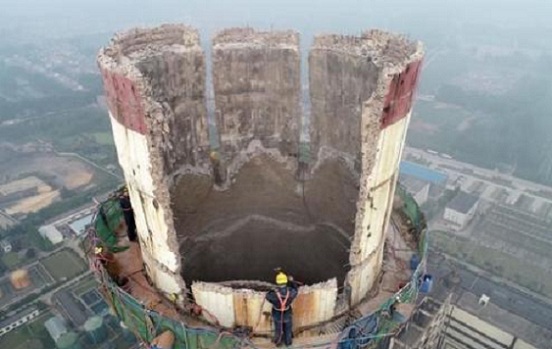

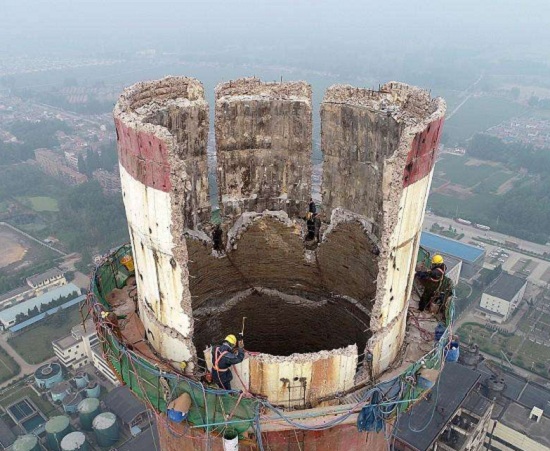

    一位工人告诉记者,他们就是青岛城建集团负责拆除大烟囱的工人,正在焊接施工用的架子,架子焊接完成后,通过绳子吊到烟囱顶部,安装成施工平台。工人还透露,初步准备在大烟囱顶部利用滑轮搭建平台,每班约有10名工人作业,工人使用水钻、风镐将大烟囱切割成长宽不超过2.5米的混凝土块,然后将建筑垃圾顺着烟囱内侧丢下。届时,大烟囱底部将开出通道,定时清理落下的建筑垃圾。由于烟囱高达120米,高空作业受天气影响比较大,按规定整个工期需要50天,他们会抓紧时间施工。

替代工程列时间表

    大烟囱拆除后,周边供热问题怎么解决?为了保障福州路周边供热稳定,本市早已制定了“青岛发电厂热电联产供热工程替代开源供热站方案设计”。福州烟囱拆除-福建烟囱人工拆除新闻报道

    今年3月1日起,华电青岛热力有限公司、青岛热电集团开始沿江西路、福州路、南京路、漳浦路等路段铺设管道。经过紧张的施工,现在工程已到了收尾阶段。21日下午,记者在开源集团施工现场看到,华电青岛热力有限公司在福州路上铺设的热力管道,已与开源集团新建的换热站实现对接;青岛热电集团铺设到漳浦路上的热力管线,也已完成填埋,只剩下路面收尾工程,一些工人还在雨中进行着施工。

    预计4月26日替代工程调试运行成功后,锅炉全面熄火,烟囱就不再使用了。”陈斌总经理介绍说,新建的气水换热首站已基本完工,4月25日就能具备调试条件。华电青岛热力有限公司、青岛热电集团4月26日会对新铺设的管道进行吹扫,将管道内的杂质全部清除,吹扫时管道内会产生很大的声响。4月28日,蒸汽和热水就可以供应过来。福州烟囱拆除-福建烟囱人工拆除新闻报道

【相关产品】
烟囱拆除公司:行业领先的拆除技术与服务

烟囱拆除公司:行业领先的拆除技术与服务
烟囱拆除公司:专业技艺,保证工程安全实施

烟囱拆除公司:专业技艺,保证工程安全实施
烟囱拆除:选择专业公司,安全环保贴心服务

烟囱拆除:选择专业公司,安全环保贴心服务
烟囱拆除公司:安全环保,让您省时省力又省心

烟囱拆除公司:安全环保,让您省时省力又省心
拆除烟囱公司揭秘:环保背后的专业力量

拆除烟囱公司揭秘:环保背后的专业力量
