咨询热线电话:

15851077988

您所在的位置:首页>>新闻中心 >> 正文浏览
正文详情

泰州烟囱人工拆除常用的几种方法?"烟囱"是如何拆除的

发布日期:2022-09-22    人气:254    栏目:新闻中心

泰州烟囱人工拆除常用的几种方法?"烟囱"是如何拆除的

烟囱人工拆除较为常见的几种方法是:整体定向拆除和分段拆除。整体定向拆除需要烟囱周围有较为广阔的开阔地,足够放倒烟囱的整体;如果没有足够大的开阔地,那就只能用分段拆除的方法了。

一、整体定向拆除

整体定向拆除又名为烟囱整放,是在有场地优势的情况下对烟囱实施的整体定向放倒的拆除技术。

1.技术特点

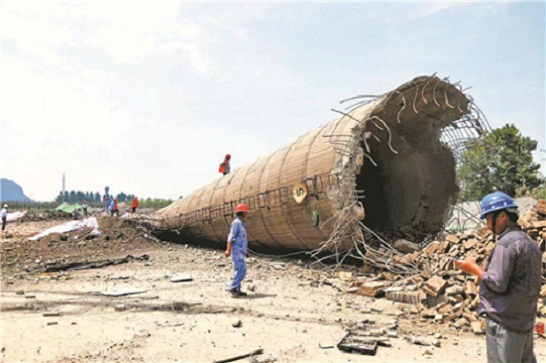

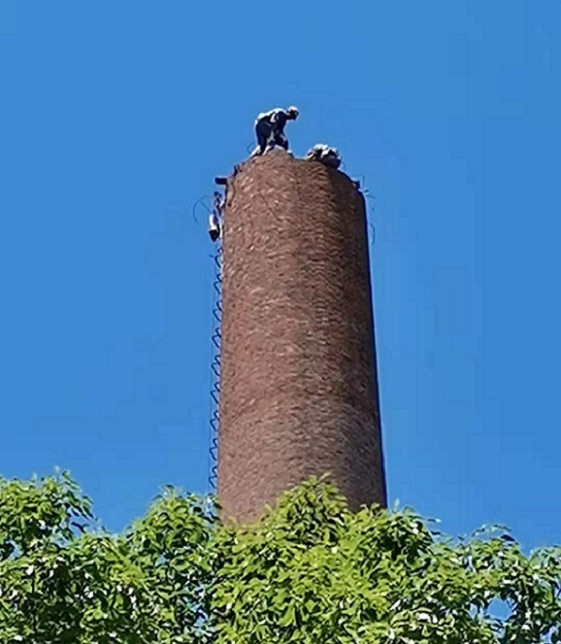

这种方法和伐木方法有点类似,先确定好烟囱拆除倾倒的方向;然后画好中心线并计算好需要拆除的范围,采取退打拆除的方式边拆边退等拆到快烟囱周长快一半的时候烟囱会慢慢出现很细微的裂纹进而再扩大形成明显的环形裂缝,这时烟囱拆除施工人员需要及时撤离现场等待烟囱自然的倾倒这样就完成了这支烟囱的拆除工作。

2.烟囱人工拆除安全防护措施

所有参与人员必须持有定期体检报告,同时投保意外伤害保险。现场施工人员在施工前要对施工方案进行详细的解读,对施工现场周边100米范围内不得有任何人员车辆等其它流动出入,并安排专人进行管控。烟囱人工拆除施工时对拆除机械必要的检查,所有电源都应有漏电保护措施。如果有切割钢筋时必须佩戴防护眼镜,进入场地要戴好安全帽。在烟囱裂缝发生前提前做好各项防范措施与封控工作并及时撤离作业现场。

二、分段拆除

1.技术特点

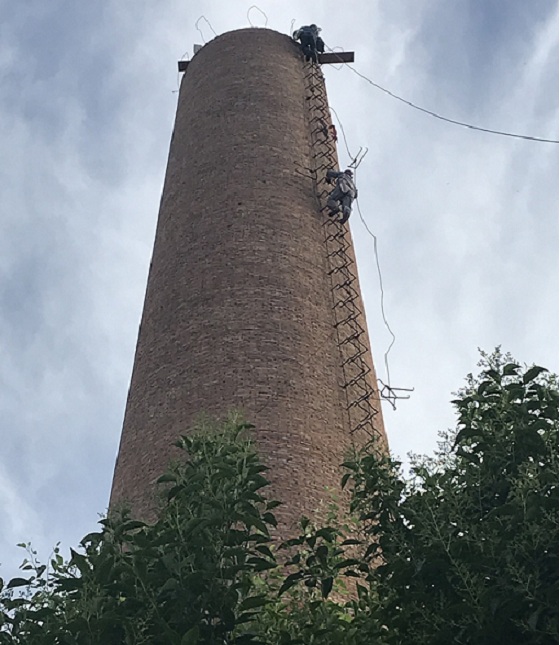

烟囱分段拆除为高空作业,安全隐患大,烟囱人工拆除施工人员需要持有相应的资格资格证书才能上岗。人工拆除采用的工具主要为电镐,电镐从地面直接拉线, 难度较大。每段拆除高度1.2米,采用悬挑操作平台,平台防护栏高1.0米,栏杆中部、顶部用018棕绳穿孔(O 22螺母孔)围成一个圆,每拆除完一段后下移操作平台,以此类推拆除至地面。将电线用塑料套管垂直固定在爬 梯、操作平台上,这样可以解决人工拆除使用电镐的问题。

2.安全防护措施:

(1) 所有参与烟囱人工拆除施工的人员需要持有高空作业证,定期进行身体检查的体检报告,体检不合格人员不能从事拆除工作,更不能上操作平台作业。搭(拆)操作平台必须由经安全技术教育的架子工承担,架子工持证上岗。

(2) 利用烟囱原避雷带引至操作平台增设避雷设施,雷雨天、5级以上大风不施工,包括搭拆操作平台。

(3) 人工拆除是采用风(电)镐对烟囱自上而下粉碎性拆除,高空扬尘较大,拆除烟囱时要尽量减少粉尘的影响,做好降尘措施。

泰州烟囱人工拆除针对性措施:

在操作平台的防护栏内侧悬挂绿色2000目/100cm2安全网,该安全网具有一定的强度,既可以减轻扬尘的影响,还能遮挡碎渣,避免碎渣直接高空落地带来的安全隐患。

泰州人工拆除烟囱的方式

一、编制依据及原则

本施工组织设计根据《建筑安装工程安全技术操作规程》《建筑施工高空作业安全技术规范》(JGJ80-91)为指导及拆除工作现场情况编制。

二、工程概况及现场施工平面布置

(一)工程概况

工程名称:成庄矿工业广场烟囱人工拆除

施工地点:成庄矿

工程规模:一座高32m烟囱拆除

质量标准:达到施工验收规范标准

工期要求:开竣工日期按合同要求..总工期为20天。

(二)施工管理人员配备:

项目经理:1人

队长兼技术负责人:1人

安全负责人:1人

安全员:2人

拆除操作工:12人

三、施工方案、主要施工方法、主要管理措施

(一)烟囱人工拆除施工方案

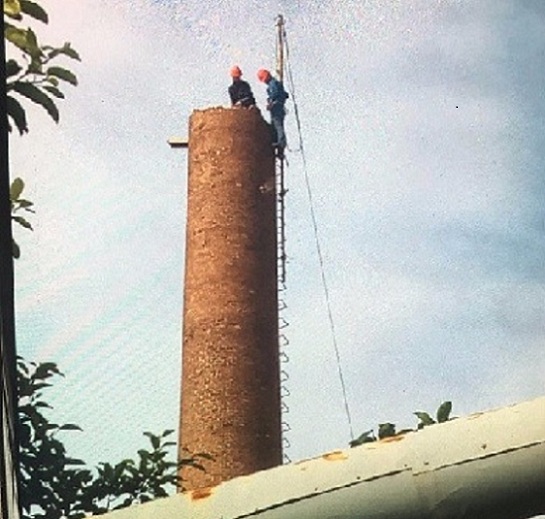

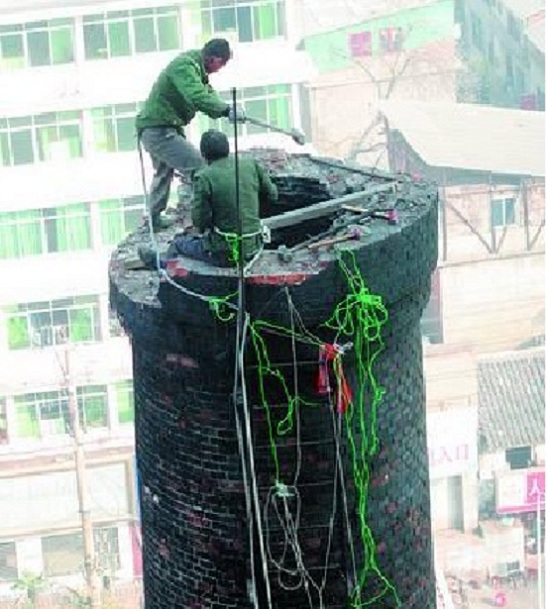

1、标准砖层拆除:分段分步依次清理拆除..每步按1米为基础。拆除方法:施工人员系好保险绳..在烟囱外壁顶口..用撬杠、大锤、风镐配合使用..先将标准砖层打开缺口..施工人员即可系双保险..在缺口处依次拆除。

2、砼壁的拆除:从顶部开始..画U型线..两条边长为2.25m..底边底边长为1.5m。用进口冲击钻从顶口开口子打眼..每条边打4个眼。进口钻头尺寸为φ30..眼深度为50mm..开动空压机..用风镐将所有眼点按直线依次割开..风镐钢钻头可伸入长度应超过烟囱壁厚尺寸..钻头由工程队专业人自行淬火加工..混凝土墙壁内的钢筋用氧气切割开..U型块状混凝土切开后..撬入烟囱筒壁内..坠地。用相同的方法再在破口旁开L型切割线..以类似办法及风镐进行拆卸工作。一个工班后..由清理小组将烟囱内废渣、杂物全部清理干净。

3、烟囱上应配备两台进口冲击钻..配备三台空压机..空压机压力为4m3..四只氧气瓶及足量的辅助设备。如10磅的铁锤4把..撬杠4把等。工程上..配备专职的机械修理工..对卷扬机、空压机、冲击钻、小型切割机等设备进行技术管理。

(二)主要施工方法

1、扒杆制作安装

烟囱上部安装扒杆一根..扒杆上挂滑轮..同时安装1.5T卷扬机一台..用于氧气瓶..乙炔瓶等工程用具..机械设备的上下垂直运输。

2、平台制作安装

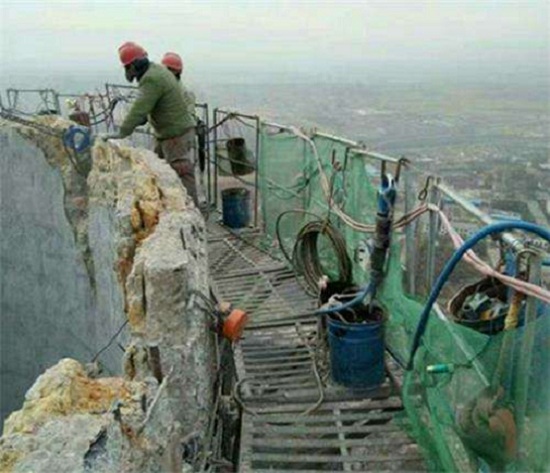

烟囱外部安装三座活动平台..第一部平台为操作平台..第二部为防护平台..第三部为防建筑物坠落平台..平台尺寸及安装方法类似。操作平台上方铺设木板..且用棕绳固定..木板厚度为40mm..伸出烟囱外总宽度依次为1.2m、1.5m、1.8m。防护平台上方铺安全网..伸出烟囱外总宽度为1.5m..平台间距为2.5m..当操作平台接近防护平台后..拆除操作平台..翻至2.5m以下做防护平台..用现存的防护平台..在其上铺木板操..三座平台采用防护网全部封闭。

3、悬空脚手架制作安装

悬空脚手架即平台的环箍。该箍用100×10的扁风制作而成..扁钢上每1.2m焊接1个100×100×10的角钢。在角钢铁而身上的问位中间φ20眼..以备拴接脚手支撑..即牛腿..牛腿由φ20螺杆与箍上角钢拴接。牛腿50×50×5的角钢制作。

脚手箍的尺寸:

箍分成四片..每片的长度为5.5米..用双螺杆拴接..螺杆直径为φ20..杆丝为双头丝..丝长300mm全丝。

同进制作调节箍..尺寸依交工人为2米4片..1.5米2片..0.5米4片..0.3米4片..1.0米4片。箍上每0.5米或箍中间焊接100×100×10的角钢..以备于拴牛腿。

4、操作平台的安全保险措施:

防坠落:在平台上方砼体外壁..固定一根φ20的钢丝绳..钢丝绳上有四个点..与平台的四片包箍连接..确保包箍在万一松脱的情况下..仍不出现坠落情况。

5、废料垃圾清理:

在拆除工作前..先把底部的出口打开..拆除垃圾从出口中清出..清至甲方指定的垃圾场..不超出4公里位置。

(三)工程管理措施

以项目经理部的行政领导工作..并对整个项目的施工计划、进度、质量..安全..经济效益全面负责..分管施工部和安全部。

1、施工管理:

负责施工现场的施工管理..施工调度及内外协调..和施工技术的交底。

2、质量管理

负责工程质量的检查、监督..进行分部分项工程的自检评定..开展全面质量管理评比小组的活动。

3、安全管理

负责做好经理安全宣传工作..贯彻“安全第一..预防为主”方针..组织日常的安全生产检查..监督工作帮助班组消除安全隐患..促进安全生产。

4、环保管理

负责环境卫生、文明施工以及二次污染的防止工作。

四、施工顺序、总进度安排及总形象进度网络图

在本工程中..我公司将始终坚持“质量第一..安全第一”的方针..对施工全过程实施有计划、有系统、程序化的管理..确保合同规定范围内的各项工程的施工满足合同规定的要求。为如期完成本标工作..本工程中将采用P3软件管理工程。

在对工程图纸以及合同文件分析的基础上..根据工程量的大小..合理配置资源..测算出作业时间;根据工程施工方案和工艺要求..得出完成工程各个目标所要进行的各项作业的逻辑关系..然后把这些数据输入P3..形成初步计划。

在编制过程中应遵循如下原则:

4.1满足本工程的关键日期(里程碑进度)和总工期的要求。

4.2根据历年施工经验和工期定额确定各工序的施工时间。

4.3本工程施工工期为30天。

五、主要劳动力、材料、施工机具安排及数量汇总表

1、施工人员配备计划

2、主要施工机械设备配置计划

六、保证安全、质量、工期、控制造价、环境保护、安全文明施工

一、 保证安全措施以及文明施工措施

(一)安全管理网络图

(二)安全职责

1安全生产管理小组的职责

1.1认真贯彻执行国家有关安全生产的方针、政策、法规..上级和建设单位的有关安全工作的指示、规定。

1.2检查安全工作目标和安全技术措施计划执行情况。

1.3定期召开安全工作会议..研究解决安全施工中存在的问题。

1.4每十天组织一次现场安全大检查。

2 项目经理职责

2.1项目经理是公司安全措施第一责任者..对公司的安全施工负全面领导职责..直接领导公司安全主管的工作。

2.2认真贯彻执行国家、上级和建设单位有关安全规定..并负责组织制定贯彻实施办法。保证有关安全生产的方针、政策、规程、制度行到落实。

2.3主持公司安全委员会的工作..及时解决安全文明施工及职业危害中存在的问题。确保安全技术措施经费投入。总结、推广安全施工的经验。

2.4确保内部承包合同中有关安全施工的奖罚措施..贯彻安全施工与经济挂钩的考核办法。

2.5组织并参加公司的安全施工大检查。

2.6按“三不放过”的原则组织并主持事故的调查处理工作。

3安全主管员职责

3.1认真贯彻执行国家有关安全生产的方针、政策、法令、法规和上级有关规定..协助领导组织和推动施工中的安全工作。

3.2制定公司安全工作计划..经审定后组织贯彻执行。

3.3汇总安全技术措施计划..经批准后督促实施。

3.4组织开展安全施工的宣传教育工作。组织安全工作规程和安全施工管理规定的学习、考试和取证工作。

3.5协助项目经理组织召开公司安全工作会议。参加现场生产调度会..及时检查、布置、总结施工中的安全工作..协调解决存在的问题。

3.6审查施工组织设计和重大施工项目的安全施工措施..并监督措施的执行。

3.7协助领导定期组织并参加安全大检查和业主组织的安全大检查..对查出的问题..按“三定”(定人、定时间、定项目)原则督促整改。

3.8负责组织安全网络活动..定期召开安全员工作例会。监督、检查各班组安全工作..指导班组搞好安全建设。

3.9贯彻落实安全奖惩办法。负责制定安全施工与经济挂钩的实施细则。严肃查处事故和违章违纪行为..对安全工作实行重奖重惩。

3.10参加事故的调查处理工作。

3.11负责建立与安全、文明施工相适宜施工的环境..负责施工现场的文明施工管理。

(三)安全技术措施

本工程的特点是工期短..专业单一..工艺要求高难度大..高空作业程度高。为此..制定以下措施。

1、技术管理措施

1.1认真编制作业指导书中的安全文明施工措施..做到一切施工活动有安全施工措施..并指出该项作业的主要危险点和防范措施..无针对性安全措施和安全交底..严禁布置施工。

1.2电气作业严格执行“电业安全工作规程”中的“二票三制”。

施工前必须对每个施工人员进行一次身体检查..血压、心脏要符合高空作业的体格标准..所有施工人员必须持有登高作业证。

1.3组织施工人员..进行现场安全教育和施工方案的学习..熟悉现场环境..明确安全要点..充分了解操作程序和规程。同时严格执行矿方安全部门对施工人员进行安全教育..学习厂纪厂规..严格遵守甲方的各项安全制度。

1.4烟囱人工拆除施工时..所有施工人员必须戴好安全帽..系好安全带。

1.5所有施工人员班前严禁酗酒。风力达到6级以上..阴雨天..严禁施工。登高施工人员..必须持劳动安全部门的有效操作证件..持证上岗。

1.6高空作业用的棕绳、钢丝绳选择规格不低于φ18..必须有产品合格证。使用前..应做详细检查..不能有断股腐蚀等损坏。悬吊滑轮在使用前..应进行检查和测试..禁止使用不符合要求的滑轮。

1.7高空施工中使用的所有工具、材料、设备在吊装放置中..应严格按规定固定..绝对保证不能坠落伤击设备和地面人员..施工人员必须穿戴好安全帽、防护镜及相关劳动安全防护用品。一定要遵循由上至下的施工程序。当日施工结束..应进行每日安全小结..发现问题..要及时采取整改措施。

1.8在现场发现违规操作..应立即制止..停止违规操作人员的施工..待进行安全教育和学习并提高认识后..再恢复施工工。

2、烟囱人工拆除施工人员施工前准备

2.1施工前必须对每个施工人员进行一次身体检查..血压、心脏要符合高空作业的体格标准。

2.2组织施工人员..进行现场安全教育和安全方案的学习..熟知现场环境..明确安全要点..充分了解操作程序和规程。

2.3请矿方安全部门对施工人员进行安全教育..学习矿纪矿规..严格遵守甲方的各项安全制度。

2.4施工人员..必须持劳动安全部门的有效操作证件..持证上岗。

2.5施工用品及设备的安全事项。

2.6高空作业用的综绳..选择规格不低于φ16..必须有产品合格证。使用前..应做详细检查..不能有断股腐蚀等损坏。

2.7悬吊滑轮在使用前..应进行检查和测试..禁止使用不符合要求的滑轮。

2.8悬空移动脚手和施工人员必须外加保险点..即专用保险包箍。悬空移动脚手的载重..不得超过2T。

2.9悬吊工具设备用的卷扬机..必须设防冒顶措施..专人操作。

2.10制作安装悬空脚手架..必须有专业的电焊工..符合电焊制作技术要求。

2.11高空拆除中使用的所有工具、材料、设备在吊装放置和拆卸中..应严格按规定固定..绝对保证不能坠落地面..砸坏设备和地面人员。

2.12拆除设备的安全规格

(A)移动脚手的包箍为:100×0的扁钢

横支撑:70×70×7的角钢

斜支撑:50×50×5的角钢

辅垫木板:40×250×2500

(B)包箍坚固螺丝:20×300

支撑紧固:20×80

凿岩机:1.5T

空压机:6-8kg压力

移动脚手载重:不超过2T

进口冲击钻两台

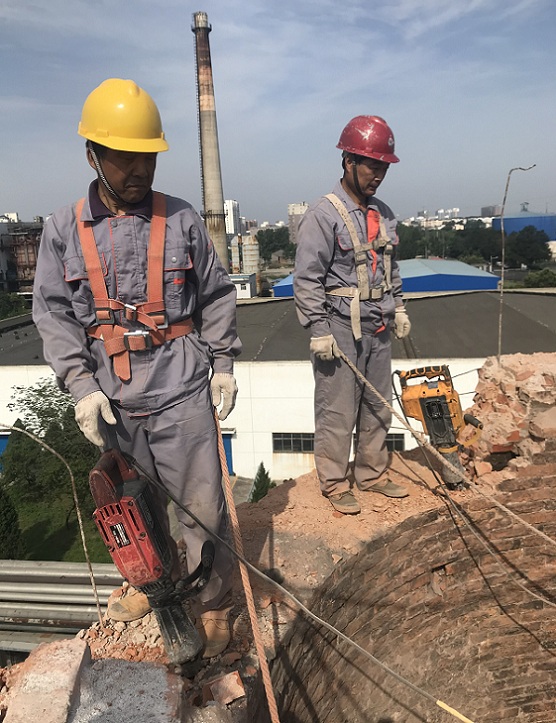

(四)烟囱顶部的拆除操作安全

1、施工人员必须穿戴安全帽、系好安全带、防护镜及相关劳动安全防护用品。

2、一定要遵循由上到下的拆除程序..严禁违规操作。

3、保持上、下联系畅通。清理垃圾和拆除应协调一致..从塔下清理时..应停止一切拆除工作。

4、拆除人员一律要系牢保险带..检查保险带的扎根点..戴好安全帽。

5、砼体及钢平台的大块及整体分段卸落..在卸落前应有固定防附措施。

6、拆除操作人员..应按时轮换..不得进行疲劳施工..按6小时/班轮换。

7、为保证充足精力施工..休息时间应保证睡眠..不得打牌或进行其他娱乐活动。

(五)地面的安全防范措施

1、首先请矿安监部门通知全矿机关车间、班组职工..明示烟囱正在进行拆除工作..拆除禁区..禁止进入和通行。

2、在与烟囱相通的各道口..树立烟囱拆除工作警要牌..在烟囱下部..根据环境情况..设安全禁区..并用安全旗绳围栏。

3、在拆除禁区附近..设安全流动岗4名..进行拦人监督防护。

4、地面安全岗和清运人员..要用对讲机与折除操作人员保持联系畅通..协调一致。

5、禁止非施工人员围观拆除现场。

(六)烟囱人工拆除安全防护措施

1、在施工中为职工配备合格的安全防护用品..并根据季节变化做好防暑降温措施及物资准备。

2、安全设施按照电力工业部《火电工程施工安全设施规定》设置标准化安全设施..施工现场做到周边有围栏..施工区域周边有隔离..用电有漏电保护..打桩作业设警戒绳..防止他人误入..运用安全设施..为施工人员设置第二道安全防线..确保人身安全。

3、安全网设置

脚手架的下列部位必须设置栏杆和挡脚板或栏板、立网:

(1)所有外架操作层的外侧。

(2)跑道及休息平台的两侧。

双排外架四周用密目网封闭..脚手架高空物影响范围内有同时进行的其它施工作业或有行人通过时应采取外立面全封闭围护以及搭设通道防护棚。

(七)机械、工器具的安全管理

1、所有的机械、安全工器具、电气工器具做好登记、编号、建台帐工作。

2、所有机械均有安全操作规程和岗位责任制。

3、认真做好机械的管、用、养、修工作。

4、按规定的周期进行检查和检测..未经检验的机械、工器具..不得使用..确保安全。

5、行人和车辆遵守厂内交通安全管理规定..车辆在厂内的速度按厂内的限速规定行驶..不超速、不占道..所载物品绑扎牢固..做到礼貌行车。

(八)烟囱人工拆除施工用电

1、有专人管理施工用电..由专业人员按工程部门的通知..从指定的电源点引接到施工配电柜..除此外..不得擅自乱接。

2、施工配电箱采用标准化的配电箱..班组施工采用便携式配电盘。

3、所有电动工具采用漏电保护器..电动设备采用接零保护..并作重复接地。

(九)工程中采用的安全文明施工标准化设施

1、标准配电柜:从建设单位指定的电源点引接电源后作施工用的配电柜..该柜为双层门..除开关把手和接线端子外..为全封闭..内设漏电保护..柜底部设有接零和重复接地铜排..柜门上设有紧急跳闸按钮。

2、便携式配电盘:供班组的电动工具在施工员作插接电源用..该盘设有漏电保护、多种形式的插座和收、放电源线装置。

3、安全标志牌:用于需要作提示、警告、禁止、命令的场所..并布置在醒目处..以引起注意。

4、红白安全警戒绳:用于施工区域周边的隔离警戒。

5、垃圾箱:布置在主要施工场地..临时存放垃圾。

6、灭火器:用于现场防火。

【相关产品】
水塔拆除公司:安全拆除方案及实施步骤

水塔拆除公司:安全拆除方案及实施步骤
水塔拆除公司:专业解决废弃水塔拆除难题

水塔拆除公司:专业解决废弃水塔拆除难题
电视塔拆除:专业拆除,让您的环境更美好

电视塔拆除:专业拆除,让您的环境更美好
电视塔架拆除:安全环保双保险,让您无后顾之忧

电视塔架拆除:安全环保双保险,让您无后顾之忧
脱硫塔拆除:如何在安全与效率间寻求完美平衡

脱硫塔拆除:如何在安全与效率间寻求完美平衡
